하이라이트 프로젝트
기술과 실행력으로 이룬 에너지 혁신의 기록, 시장과 기술을 연결한 CEO의 전략적 성과를 만나보세요.
에스에스에스태양광발전소
- LOCATION : 경남 김해
- PLANT CAPACITY : 405kWP
- 자금조달솔루션 : 고객자체조달
- CARBON SAVINGS : 261Ton
30년생 소나무 약 39,000그루가 1년간 흡수하는 이산화탄소 양, 중형 휘발유 차량 약115대가 1년간 배출하는 이산화탄소 양, 소나무 약 4만그루 식재하는 효과
디피솔라
- LOCATION : 경남 양산
- PLANT CAPACITY : 316kWP
- 자금조달솔루션 : 고객자체조달
- CARBON SAVINGS : 204Ton
30년생 소나무 약 31,000그루가 1년간 흡수하는 이산화탄소 양, 중형 휘발유 차량 약90대가 1년간 배출하는 이산화탄소 양, 석탄발전 전력 약20만kWh대체효과
와이케이 태양광발전소
- LOCATION : 제주 어음리
- PLANT CAPACITY : 2.7MWP
- 자금조달솔루션 : 고객자체조달
- CARBON SAVINGS : 1504Ton
공유형 재고 아키텍처, 교차 호환 설계 표준, 모듈화된 사후 엔지니어링을 적용해 시스템 다운타임을 줄이고 운영 연속성을 극대화합니다

청하 태양광발전소
- LOCATION : 충남 당진
- PLANT CAPACITY : 2MWP
- 자금조달솔루션 : 제3자투자(임대형)
- CARBON SAVINGS : 1109TON
에너지 생산과 주차 인프라를 결합한 최적화 사례입니다. 주차장을 활용해 지속가능한 전력을 생산합니다.
해오름 태양광발전소
- LOCATION : 경남 김해
- PLANT CAPACITY : 1.7MWP
- 자금조달솔루션 : 고객자체조달
- CARBON SAVINGS : 971Ton
옥상 유휴부지를 발전 자산으로 전환한 사례입니다. 도심 건축물에 최적화된 태양광 발전 시스템입니다.
여명 에너지
- LOCATION : 경남 하동
- PLANT CAPACITY : 2MWP
- 자금조달솔루션 : 고객자체조달(PF)
- CARBON SAVINGS : 1109Ton
개발가능부지를 전력 자산으로 전환한 사례입니다. 지상 설치형으로 유지관리와 접근성 우수합니다. 일조량이 우수한 부지로 최적의 설비 사례입니다.
제이엠 태양광발전소
- LOCATION : 제주 봉개
- PLANT CAPACITY : 1MWP
- 자금조달솔루션 : 고객자체조달(시설담보)
- CARBON SAVINGS : 555TON
농어촌 유휴지 활용을 통한 친환경 발전 사례입니다. 태양광 입지 적합성을 고려한 기존 과수원을 활용한 설치 사례입니다.
JS 태양광발전소
- LOCATION : 서귀포 남원읍
- PLANT CAPACITY : 1MWP
- 자금조달솔루션 : 고객자체조달(시설담보)
- CARBON SAVINGS : 555Ton
사업부지 뒷쪽 땅이 지반이 높아 많은 강수량을 사업부지로 흘려보내는 악조건속에 배수문제와 기초 안정화문제를 해결한 경험입니다.

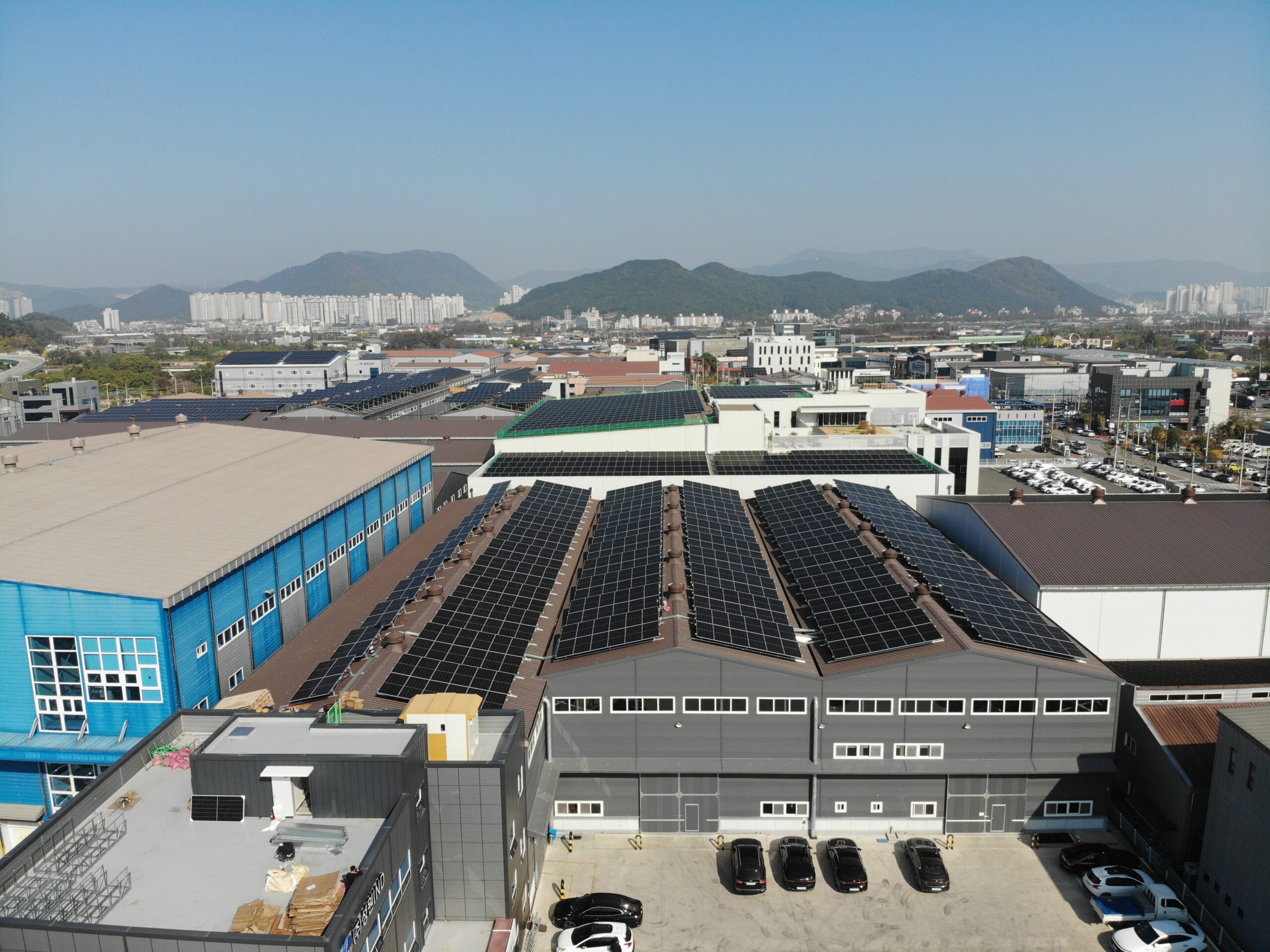

칼소닉칸세이코리아
- LOCATION : 경남 김해
- PLANT CAPACITY : 1.7MWP
- 자금조달솔루션 : 제3자투자(임대형)
- CARBON SAVINGS : 1026Ton
오래된 건물로 누수가 심해 20년간 지붕에 우레탄폼 작업을 진행함. 우레탄 두께가 30cm정도 되었지만 누수가 잡히지 않아 우레탄 폼을 전부 제거하고 지붕 덧씌우기 공사 진행 후 태양광시스템 설치한 사례로 오염된 지붕을 보수하여 시스템을 설치한 사례입니다.

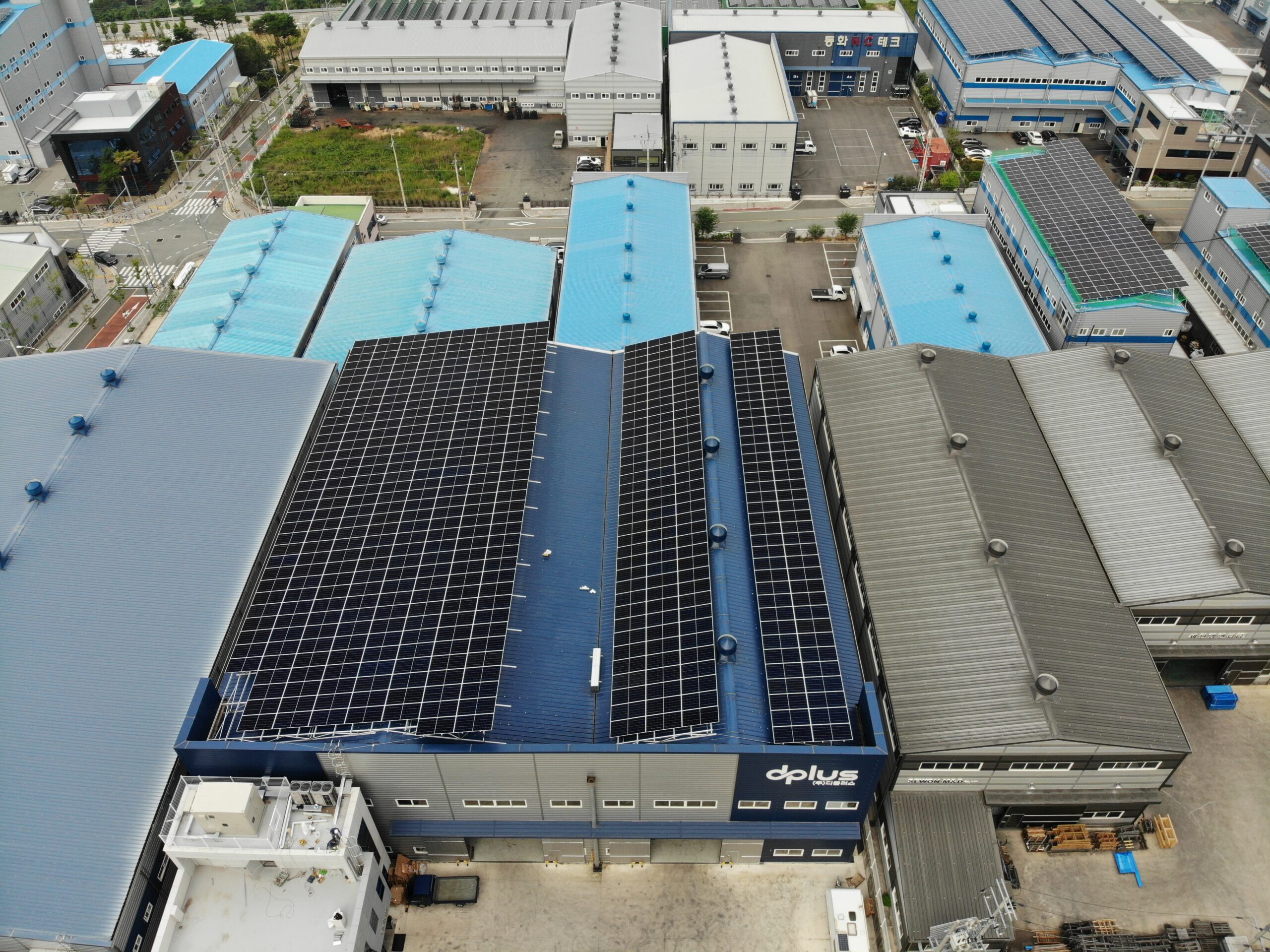

세진밸브
- LOCATION : 부산 강서구
- PLANT CAPACITY : 1.6MWP
- 자금조달솔루션 : 제3자투자(임대형)
- CARBON SAVINGS : 914TON
지붕 용마루가 동서방향으로 남향 설치가 아닌 동서방향으로 모듈을 배치. 효율저하를 느끼지 못할 만큼 발전이 잘 되고 있는 실험적인 사이트입니다.

가톨릭대학교
- LOCATION : 부산 금정구
- PLANT CAPACITY : 700kWP
- 자금조달솔루션 : 제3자투자(임대형)-켑코솔라
- CARBON SAVINGS : 411Ton
학교태양광의 경우 건물간 이격으로 공사의 어려움이 많음. 한국전력공사의 자회사인 켑코솔라와 협업으로 진행한 프로젝트입니다.
제로에너지팜
- LOCATION : 부산 기장
- PLANT CAPACITY : 1MWP
- 자금조달솔루션 : 고객자체조달(시설담보)
- CARBON SAVINGS : 604Ton
RPS사업이 아닌 한전 자가용 PPA사업으로 태양광으로 생산한 전기를 공장에 쓰고 잉여전력은 한전에 판매하는 하이브리드형태의 사업으로 지역에서 자가용사업으로 가장 큰 큐모입니다.
에스에이치 태양광발전소
- LOCATION : 경기 이천
- PLANT CAPACITY : 1.9MWP
- 자금조달솔루션 : 제3자투자(임대형)
- CARBON SAVINGS : 1054TON
지붕 구조물에 적용한 경제적이고 안정성 높은 발전 시스템. 효율적 시공과 안전성 두마리 토끼를 잡은 안정적인 장기 수익성 확보를 동시에 달성하는 사례입니다.
그린하모니 태양광발전소
- LOCATION : 강원 홍천
- PLANT CAPACITY : 950kWP
- 자금조달솔루션 : 고개자체조달(시설담보)
- CARBON SAVINGS : 542Ton
공장 지붕위 설치로 토지 훼손없이 전기를 생산합니다. 공단에 최적화된 태양광 발전 시스템입니다.
더홈에너지
- LOCATION : 경북 상주
- PLANT CAPACITY : 500KWP
- 자금조달솔루션 : 고객자체조달(시설담보)
- CARBON SAVINGS : 302Ton
기존 과수원으로 사용하던 부지를 활용한 사례입니다. 독립기초공법을 통해 안정적인 기초공사를 진행하였고 진입로 부근이 자주 유실되던 문제를 보완하여 발전소 진입을 안정화 하였습니다.
금악그린발전소
- LOCATION : 제주 금악
- PLANT CAPACITY : 2MWP
- 자금조달솔루션 : 고객자체조달(시설담보)
- CARBON SAVINGS : 1109TON
2MW부지에 1MW 2기로 나눠 개발한 현장입니다. 발전소 서측에 돈사가 있어 협의가 필요한 현장이었고 암반으로 인해 기초굴착작업이 유독 힘든 현장이었습니다.

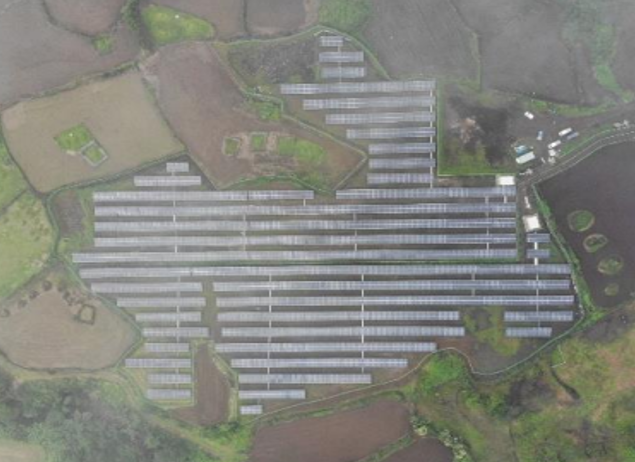

휴삼영 태양광발전소
- LOCATION : 제주 어음
- PLANT CAPACITY : 2MWP
- 자금조달솔루션 : 고개자체조달(시설담보)
- CARBON SAVINGS : 1230Ton
전반적으로 경사와 배수가 불안정한 지형이었던 만큼, 기초설계 단계에서 보강토 시공과 배수로 확보 등 사전 검토에 많은 시간이 소요되었습니다. 제주 특유의 현무암 기반 암반층으로 인해 기초천공 작업에서 다수의 암석이 노출되었고, 이로 인해 기초 시공에 상당한 시간이 소요되며 두가지 기초 공법을 사용한 현장입니다.
